11月27日,閩粵聯網工程系統調試項目——大負荷試驗在云霄換流站完成,檢驗了設備的輸電和過載能力,標志著該工程具備長期滿功率、滿負荷運行條件。

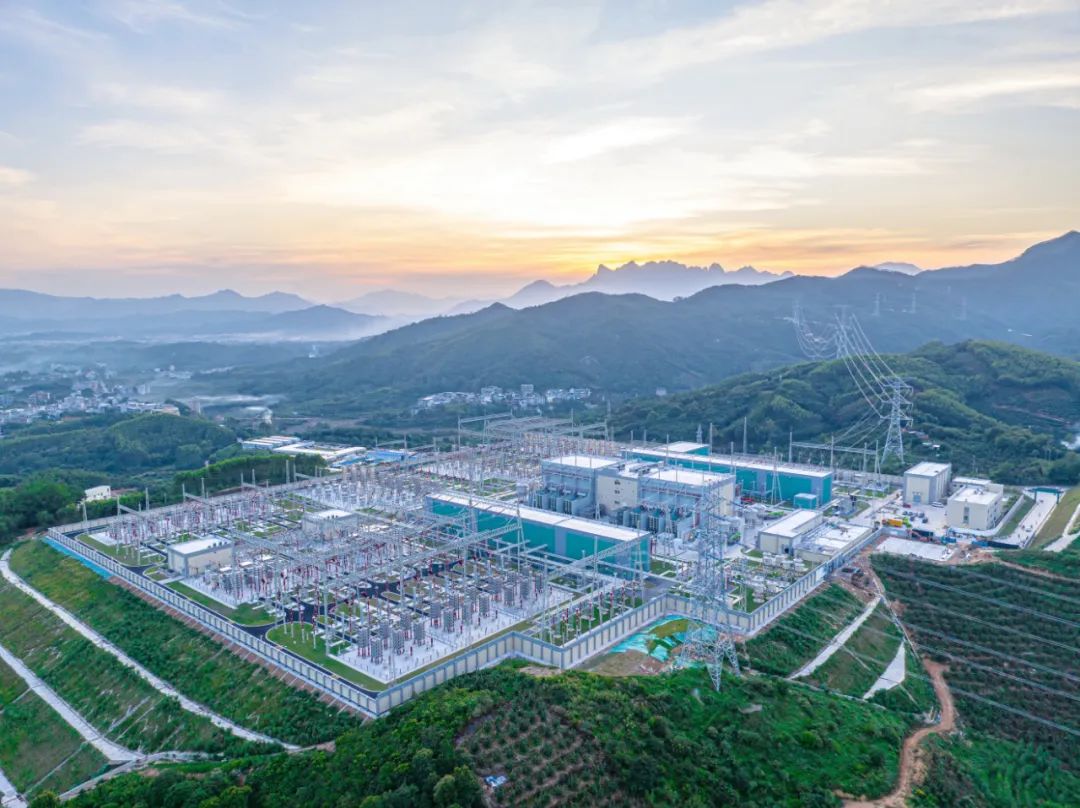

9月30日,閩粵聯網工程投產。該工程是閩粵兩省首條電力聯網線路,在福建新建一座直流背靠背換流站——云霄換流站,通過兩回500千伏線路分別與福建電網和廣東電網連接。本次試驗完成了云霄換流站連續4小時100萬千瓦、2小時最大120萬千瓦的大負荷運行,各項數據正常、穩定,驗證了換流站的電力余缺互補供電保障能力,以及廣東、福建兩省電網應急事故支援能力。
在大負荷試驗前,閩粵聯網工程組織開展了交流線路接地故障試驗,全面驗證了換流站直流控制保護系統對交流短路故障的響應能力,以及交流系統繼電保護動作的性能。
為確保大負荷試驗順利開展,閩粵聯網電力運營有限公司組織各試驗單位做好試驗策劃、準備、實施全過程管理。福建電力科學研究院選派技術骨干,提供從方案制訂到現場試驗的全過程技術支撐。國網福建超高壓公司組織專業人員提前學習試驗方案和調度方案,高效有序完調試期間的倒閘操作、專項巡查、數據分析比對等工作。(林麗平 林辛)
